当前位置:罗茨风机 » 龙铁风机资讯中心 » 龙铁动态 » 三步搞定罗茨鼓风机安装

三步搞定罗茨鼓风机安装

文章出处:责任编辑:查看手机网址
扫一扫!三步搞定罗茨鼓风机安装扫一扫!
人气:-发表时间:2019-01-16 09:04【

简而言之,罗茨鼓风机安装的包括三个工序:找正、找平、标高。

1、找正

首先找鼓风机的纵横中心线,总中心线以进出口管道为准,而横中心线以主动轴或从动轴为准,鼓风机纵横中心线允许误差为±5mm。


2、找平

鼓风机的纵横中心线找正后,便可以调整鼓风机的水平。测量鼓风机的水平度时,应使用0.02mm/m的精度方水平仪。测量水平的位置是在鼓风机壳体伸出来的轴颈上测量,水平仪要与轴对正,在同一位置应反向和正向各测一次。若两次读数相同,就可以依此读数作为鼓风机的水平读数;若两次读数相同,则表示水平仪本身有误差,这时鼓风机的读数度应取两次读数的平均值。调整鼓风机的水平度的方法是,在鼓风机与机座之间增加和减少薄垫铁进行调整,鼓风机水平度误差应为0.02-0.04mm/m。


3、标高

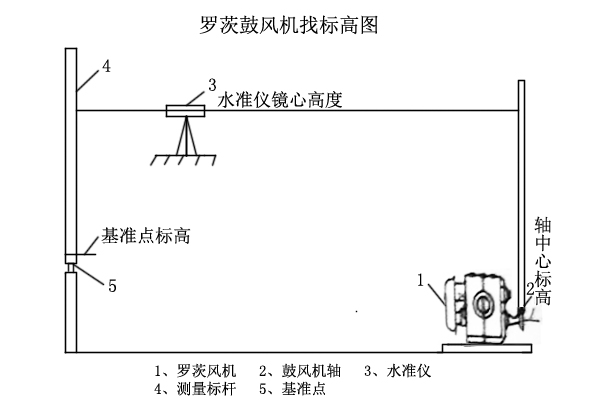

找设备标高,是为了使鼓风机与其他管路及设备连接准确,以免产生较大的误差,而使安装附属设备及管路发生困难。找标高一般使用水准仪,以鼓风机轴为基准点。


把标杆放置在厂房内设置的基准点上,首先测出水准仪的镜心高度,然后将标杆移至鼓风机轴颈上,与轴成垂直方向,测出从轴表面到镜心的高度后,这时便可以计量出轴的标高:

轴中心标高=镜心高度-(轴外径至镜心高度+1/2轴颈)

调整罗茨风机标高的方法,也是增加或减少鼓风机本身和机座之间的垫铁,进行必要的调整,鼓风机标高一般允许误差为±10mm。

罗茨式风机找正、找平、找标高完成后,就可以紧固鼓风机本体和机座的联接螺栓。拧紧螺栓后,应当重新校正一次已测出的数值,若无变化时,便可进行下一步的安装。
